新年伊始,白鹤滩电站再传喜讯:1月3日15时25分,哈电集团哈尔滨电机厂有限责任公司研制的16号机组顺利通过72小时试运行,正式投产发电。

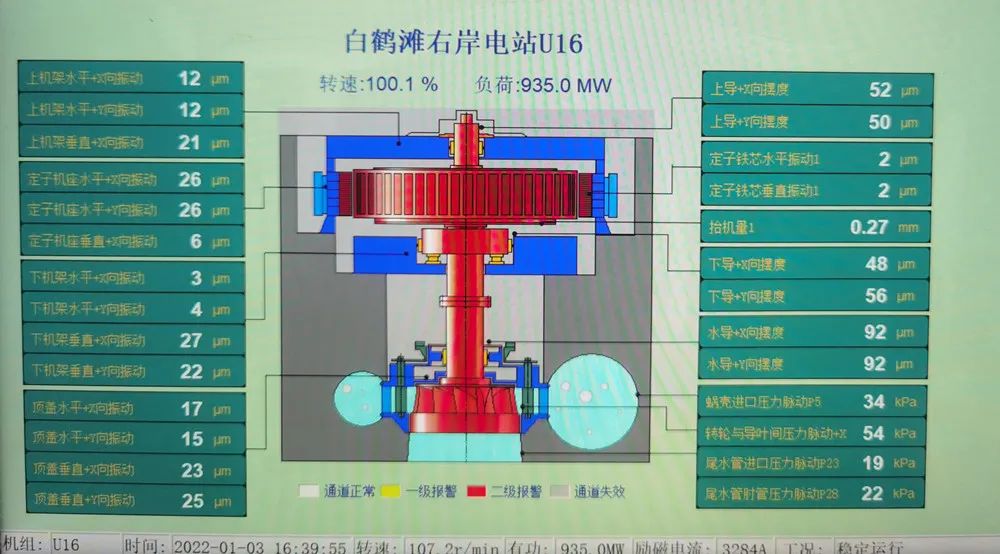

试运行期间,机组运行平稳,各项数据均优于白鹤滩精品标准。其中,上导、下导摆度小于0.06毫米,水导摆度小于0.10毫米,为白鹤滩目前已发电机组中振动值最优,实现了“一台更比一台好”的目标。

3日下午,在驻白鹤滩电站相关人员的共同见证下,三峡集团与哈电电机及参建各方在移交单上签字,16号机组正式移交白鹤滩电厂投产发电。
白鹤滩项目建设中,哈电电机在三峡集团的统一协调指挥下,始终以打造精品、满足客户需求为己任,精益求精做好每一个细节。
2021年,哈电电机研制的右岸电站14号机组,作为世界首台发电的百万千瓦水电机组,率先实现100万千瓦满负荷发电和“首稳百日”;15号机组紧随其后,在电站首批机组发电19天后,便实现了安全准点发电,充分展现了哈电智造、哈电速度与哈电实力。
而后,哈电电机继续总结经验,持续优化安装调试技术,打造出目前运行数据最优的16号机组。
白鹤滩16号机组安装投运历程
2019年4月20日,白鹤滩16号机组座环吊装就位;
2020年6月17日,定子机座吊装就位;

2020年12月23日,转轮吊装就位;

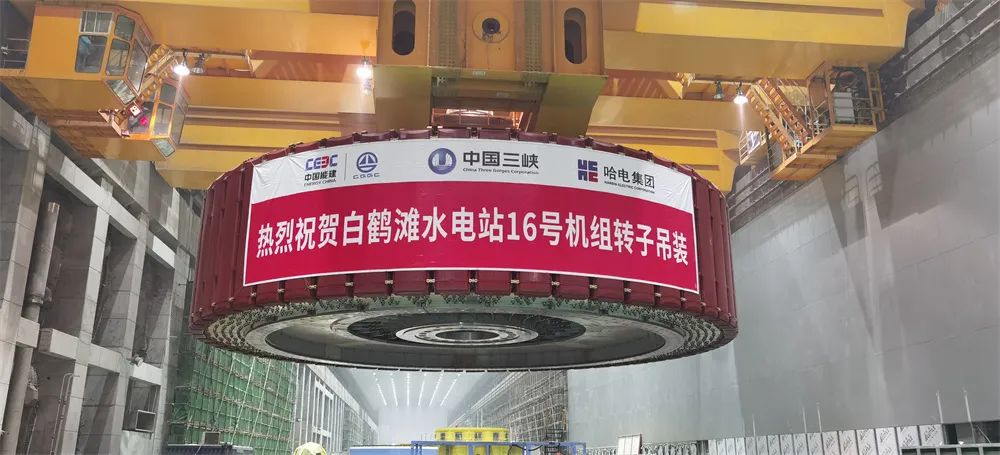

2021年1月31日,转子吊装就位;
2022年1月3日,顺利通过72小时试运行。

在16号机组调试过程中,哈电电机组建专业的调试团队,制定周密的服务和调试计划,夜以继日地进行机组调试,在保证16号机组(第七台)安装调试工作的同时,高效推进13号机组(第八台)的安装调试进度。

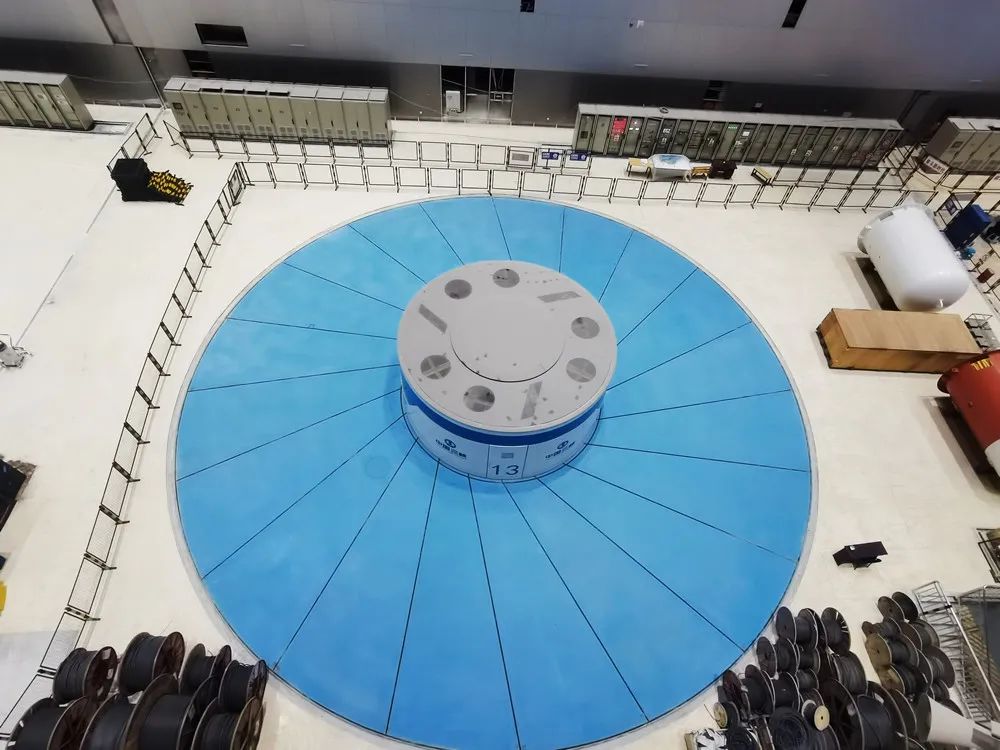

2021年12月30日,白鹤滩13号机组发出了第一度电,目前正在进行并网试验。

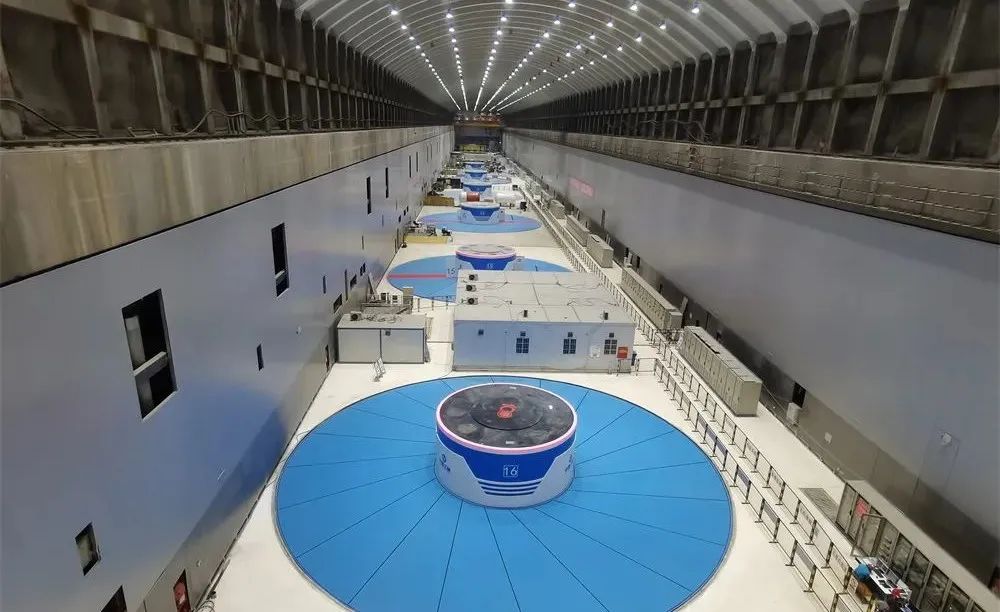

哈电电机研制的白鹤滩右岸电站另外几台机组,也在紧张有序地进行安装调试工作,12号机组正在进行并网试验前的准备工作;11号机组正在进行有水调试;10号、9号机组正在有序安装中。
哈电电机将慎终如始贯彻落实习近平总书记致金沙江白鹤滩首批机组投产发电贺信精神,在三峡集团的统一协调指挥下,携手参建各方,为打造白鹤滩精品“国之重器”、铸就中国水电名片,贡献源源不断的哈电力量。
白鹤滩水电站位于四川省凉山州宁南县和云南省昭通市巧家县境内,是金沙江下游四座梯级电站中的第二级。电站装机总容量1600万千瓦,预计2022年7月全部机组投产发电。届时,电站年均发电量约624亿千瓦时,每年可节约标准煤1968万吨,减排二氧化碳5160万吨,为我国按期实现“碳达峰”“碳中和”目标发挥重要作用。
