143天,90年代“俄制”机组重获新生!

来源: 本站 浏览次数:4992 发布时间:2021-08-27


8月17日16时15分,华能南京电厂2号机组(以下简称南电2号机)顺利启机并网,标志着由哈电集团哈尔滨电机厂有限责任公司负责的发电机抢修取得圆满成功,让这台上世纪90年代,由苏联研制的320兆瓦机组重获新生。

历时143天,哈电电机举全公司之力,克服重重困难,以主动、及时的服务态度,急用户之所急、想用户之所想,机组资料不全,他们现场测绘;相关配套厂没有制造经验,他们协同设计;修复范围随着拆除一步步扩大,他们迎难而上、不断调整……

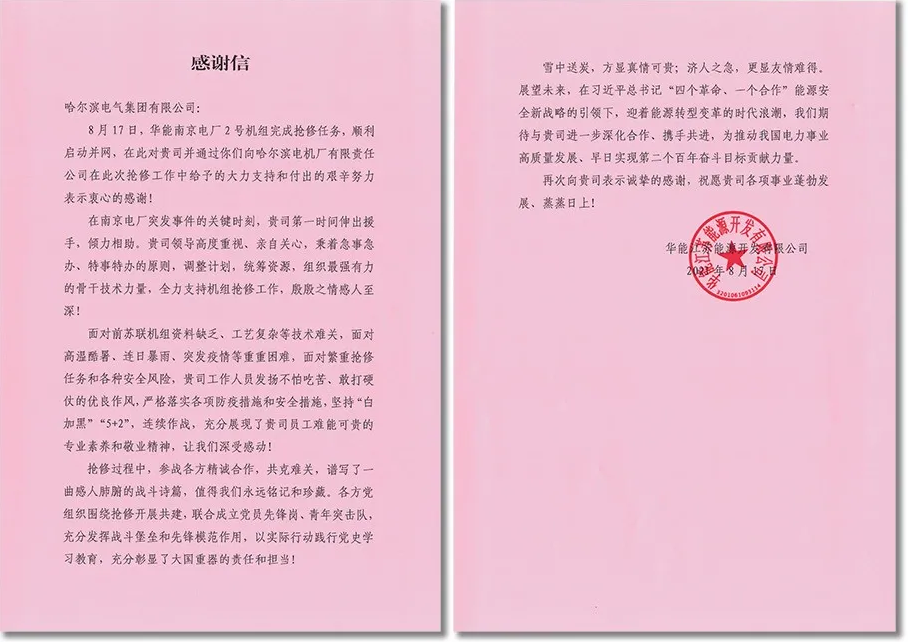

机组发电当日,华能江苏能源开发有限公司发来了暖心的感谢信:

“在南京电厂突发事件的关键时刻,贵司第一时间伸出援手,倾力相助。”

“面对前苏联机组资料缺乏、工艺复杂等技术难关,面对高温酷暑、连日暴雨、突发疫情等重重困难……贵司工作人员发扬不怕吃苦,敢打硬仗的优良作风……难能可贵的专业素养和敬业精神,让我们深受感动!”

字里行间真情流露,是用户的充分认可,更是对哈电电机“追求客户的满足,满足客户的追求”服务观的高度评价和赞许。


接下“硬任务”


3月,南电2号机发生突发事件,导致停机。由于修复难度巨大,有的厂家甚至干脆给出整体更换定子的处理方案。

紧急关头,哈电电机领导接到来自业主的机组修复信息,迅速组织技术人员现场勘测,厂内同时开启技术准备,前后方联动,多部门协同,第一时间拿出初步修理方案。

站在用户的角度,哈电为其排忧解难,几套并行的修复方案,均围绕现场修复展开,丝毫未给自己留下更换定子方案的“退路”。

立足于实际,最终确定定子现场修复,转子返厂修理。接下了这场硬仗,也就意味着业主的压力由哈电共分担,等待哈电的将会是无数的困难和险阻,但哈电毫不畏惧。随着3月28日转子运抵厂内,抢修战斗模式正式开启。

公司领导、技术总师,项目管理部、生产部、产品设计部、制造工艺部、汽发分厂等相关单位,纷纷发出“紧急令”,所有任务全部以满足抢修需求为主线。

公司召开数次专题技术会议、生产现场实施的论证会议,依据相关技术资料,结合生产周期、采购周期、综合平衡生产资源,合理组织各部件的生产,从生产组织、管控,到零部件按期高质量成套完工,相关人员坚守岗位、不舍昼夜。

转子修复测绘工作量尚在预估范围内,而随着发电机定子的逐步拆除,损毁的关键结构和部件越来越多,繁重的测量和设计工作无疑使得本就紧张的工期雪上加霜。在这种情况下,他们迅速厘清信息,调整测绘、设计、施工人员分工,全力保障拆除施工、测绘设计并行。


啃下“硬骨头”


需要重新设计、生产的部件周期紧张,如何保证新部件按期交货、工地现场施工不间断,是公司面临的又一难题。

产品设计部利用三维扫描技术,获取三维模型,再完成复刻。

生产部组织相关单位多次召开专项协调会,提前分析生产材料、工具准备,预判并组织好大修过程中的每一道工序。

生产单位基于公司“华能南京电厂2号机组大修专项生产计划”,将任务量分解细化到各工序,并结合技术准备,做好实体测绘、数据传输等,确保无缝衔接;生产中坚持“安全促生产,质量保生产”,严格执行“三检制”,保证产品符合设计和合同要求。

转子励端下线槽端部齿变形严重,制造工艺部与各部门通力合作,在模拟试验的基础上,创造性地首次在大型火电转子上应用热校型方法,恢复多个齿的形状。转轴校齿时,技术人员与操作者连续在现场工作18个小时,让这台返修的转轴校齿一次成功,这是电机行业技术、生产制造上的又一突破。

面对变形严重,呈现“麻花”状态的定位筋,工艺人员多番论证后,采取了冷、热校形相结合的方式,解决了难题。与此同时,他们还创新采用多处定位、边叠边整形的方法,保证了铁心的顺利回叠;研究出4种并头套的安装方式,并改制连接铜管和绝缘盒,让备品线棒的回装难题迎刃而解。


彰显“硬实力”


工地现场环境复杂,作业条件艰苦,哈电电机一边加紧组织作业,一边严防、严控、严把现场安全质量关。多工种各司其职,由最初的四班制,按照现场进度和作业范围逐步调整为三班制,再到最终的两大班制,始终保证现场24小时不停工作业,而且有效工作时间也在不断加长。

全体现场人员以诚挚、高效、满意、优质的服务理念,为这场“战役”的胜利贡献着力量。

7月份,正值抢修项目的关键时期,南京出现了新一轮疫情,给项目执行带来极大困难。而在这期间,公司各级领导和施工人员先后经南京机场赶赴现场。有的人员一到现场就进入隔离状态,有的人员返回哈尔滨进入隔离状态,但很多工作又必须由他们完成。

对此,哈电电机紧急调整人员和作业时间,相关负责人隔离办公,前后联动,共克时艰,在保证安全,履行防疫要求的前提下,顶着巨大的压力,保障现场施工进度。

夏季的南京,接近40摄氏度的高温,即使不工作也会汗流浃背,而哈电电机现场工作人员没有一个叫苦叫累,他们用辛勤的汗水浇灌着成功的基石,为胜利奠定了坚实的基础。

抢修期间,哈电与参建各方开展党建共建,联合成立党员先锋岗、青年突击队,充分发挥战斗堡垒和先锋模范作用,以实际行动践行党史学习教育成果。


2021年8月5日,这是一个值得被铭记的日子,129天的定子现场抢修工作结束,在顺利通过各项试验后移交电厂;转子也先一步抢修完毕返回现场。

8月17日,机组顺利启机并网,各项参数运行良好。伴随着一张张难忘的笑脸和一颗颗难掩激动的内心,业主的重担放下了,哈电的承诺兑现了,共同承担的责任和使命完成了。

所有的付出变得值得,所有的质疑被哈电打破。哈电用硬核的技术和实力,以用户成功为己任的使命和担当,打赢了这一场史无前例、难度巨大的抢修战役。
