巴西当地时间9月27日20:00,哈电集团哈尔滨电机厂有限责任公司成套供货的“巴西朱比亚电站机电EPC改造项目”首台机组,即电站10号机顺利投入商业运行。
机组运行各项参数良好,哈电电机过硬的技术水平和产品质量,得到了业主的高度赞誉,也为后续项目的执行积累了十分宝贵的经验。

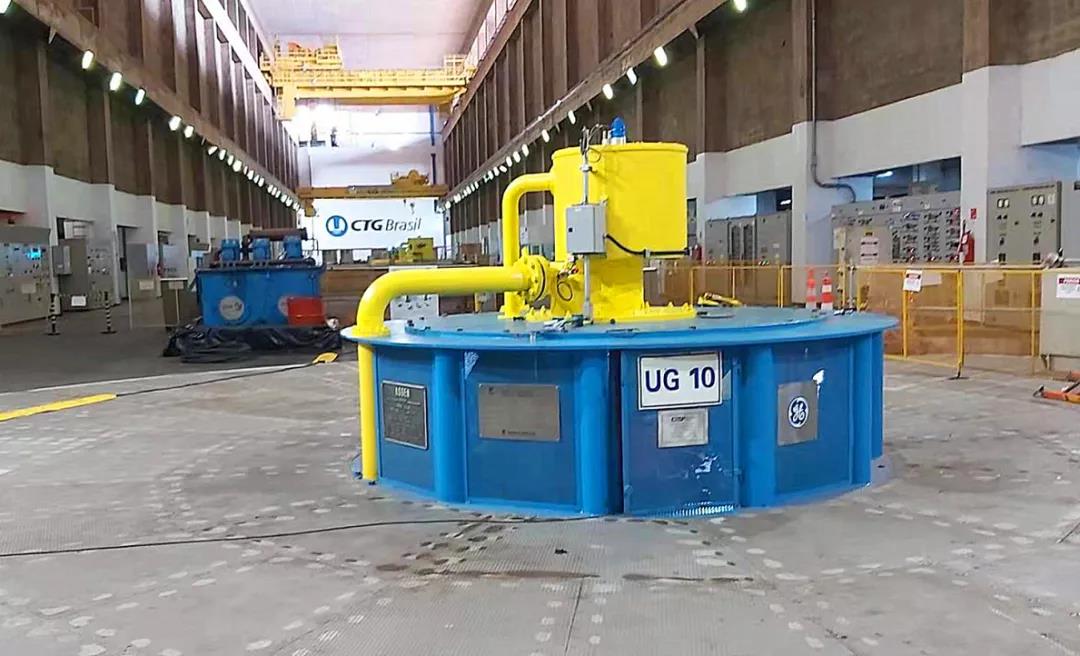

10号机组为巴西朱比亚电站二期改造项目的首台并网发电机组。哈电电机负责二期改造项目全部4台水轮发电机、调速器、励磁、MBOP等关键设备改造任务。
机组改造前,单机容量为112兆伏安、发电机采用B级绝缘;改造后,单机容量提升至130兆伏安、发电机绝缘提升为F级。
该项目于2018年3月23日签订改造合同,同年4月10日着手实施改造。
哈电电机领导高度重视,相关人员克服了机组年代久远,图纸资料不全,且改造难度大等一系列难题,稳步有序推进各项工作。
现场安装过程中,哈电电机驻现场工作人员与业主、参建各方积极沟通,并通过实地测量等手段获取准确的数据资料,保证了安装工作的顺利进行。
按照业主要求,10号机于当地时间9月28日投入商业运行,时间紧、任务重,哈电电机驻现场调试人员精心组织,与联合体各参建单位通力配合,克服疫情影响等不利因素,结合现场实际,制定调试计划和安全保障措施。
机组空载瓦温稳定试验、发电机空载特性试验,调速器/励磁系统空载扰动试验、并网试验、甩负荷试验等均一次性通过,9月18日按时实现了并网发电。
随后,哈电调试人员又成功组织了调速器建模试验、满负荷热稳定试验等,确保机组稳定运行,9月27日,10号机组投入商业运行。
据悉,电站二期改造第2、3、4台机组,分别预计于2021年10月末、2022年11月末、2023年3月末投产发电。
