哈电电机研制刘家峡2号改造机组投产发电进入倒计时

来源: 本站 浏览次数:4220 发布时间:2022-04-12


4月10日,随着刘家峡2号改造机组转轮顺利吊装就位,机组正式进入总装调试阶段,投产发电进入75天倒计时。

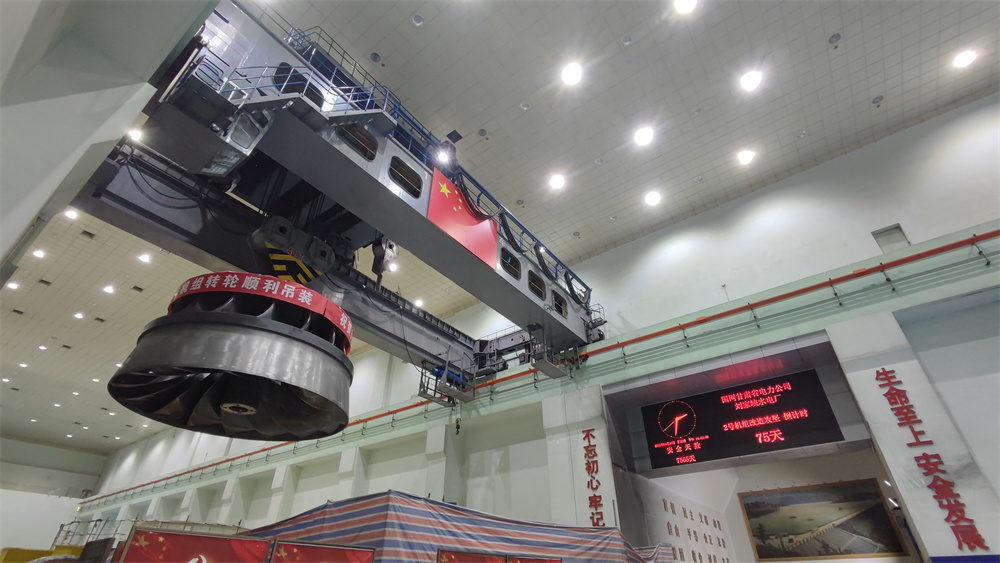

当天14时30分,现场总指挥一声令下,2号机转轮正式启动吊装,厂房桥机主钩缓缓升起,经过“三起三落”试吊未见异常后,转轮从安装间平稳落入机坑内指定位置,整个过程历时60分钟。

刘家峡水电厂原2号机组由哈电集团哈尔滨电机厂有限责任公司研制,1970年投运,目前已连续安全稳定运行51年。鉴于机组已超期服役,为保证电网安全稳定运行,真正进入智能化检修时代,因此启动新一轮改造。电站5台改造的机组全部由哈电电机承制,目前已改造完成3台,机组运行状况良好,尤其改造后的定子效果非常明显,根本性地解决了绝缘老化、过热等“顽疾”。

刘家峡2号机转轮最大直径6.15米、高3.03米、重100.5吨。由于刘家峡水电厂进厂隧洞狭窄,转轮难以整体运输至厂房,因此,在结构设计中,哈电电机创新采用了不分割叶片的全新分瓣结构,采用全焊接方式组合,具备两大优势:一是流道内部不再有凸出的法兰,转轮运行的稳定性、可靠性大大增强;二是不需要把合螺栓固定,降低了转轮整体的制造难度。

2021年11月15日,刘家峡水电厂2号转轮现场制造正式启动。哈电电机现场服务团队克服疫情影响,开展焊前准备工作。由于刘家峡转轮采用全新的分瓣结构,装配伊始,如何对齐分瓣处的焊缝坡口、如何安排骑马板等装配辅助工具、如何监控叶片合缝处的焊接变形等诸多技术难点纷纷显现,怎样在保证产品质量的同时,如期交付转轮,是现场全体人员关注的焦点。

“山再高,往上攀,定能登顶。”现场技术人员与操作者们在前期准备过程中,充分考虑了现场实际条件,灵活运用骑马板等辅助工具,从根本上控制住了两瓣接口关键处的焊接变形;现场焊接团队从焊前预热、焊接参数、打磨步骤等各方面严格控制,历经90余天的披星戴月、两班轮换,于2021年12月31日,将转轮转运至加工机床上。

接力棒传至金加工操作者手中。依据图纸和工艺要求,转轮加工进度稳步推进。为了在春节前完成转轮加工任务,哈电现场操作者和技术人员在保证加工质量的基础上争分夺秒,全力推进转轮加工进度。腊月二十六下午,随着业主方验收人员的一声“好”,转轮加工阶段终于完成。这个庞然大物,在哈电人的精雕细琢之下渐渐显露出璀璨而柔美的光泽。

转轮顺利通过静平衡试验后,业主提出,春节期间转轮喷涂。如此一来,留给封焊配重槽工序的时间只有不到48小时。面对这近乎不可能完成的任务,哈电焊接技师们充分发扬精益求精、勇攀高峰、无私奉献的精神,精工细作、分秒必争,出色地完成了配重槽封焊任务,且转轮焊缝探伤检测一次性通过。

历经140余天的努力,4月8日,刘家峡2号机精品转轮终于完美交付。

截至目前,2号机导水机构及上机架预装工作开展顺利,转子已完成磁轭热打键工作,整机改造工作有序推进。哈电现场服务团队放弃春节假期,毅然坚守一线,人均连续现场服务100余天,全面确保安装质量,得到了业主的高度认可。

后续,哈电现场服务团队将继续以“国之重器”的使命担当,坚守“一切以用户为中心”的质量核心理念,全力做好后续刘家峡水电厂机组改造服务工作,让新中国第一座百万千瓦级水电站焕发出新的生机!
