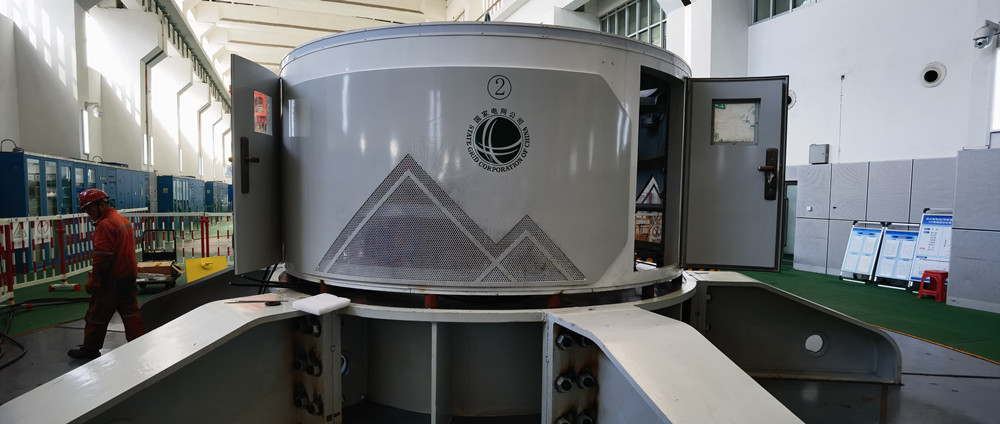

近日,国网浙江省电力有限公司紧水滩水力发电厂传来喜讯:由哈电集团哈尔滨电机厂有限责任公司负责改造的紧水滩2号机组通过72小时试运行,正式投产发电,且成功实现转子“零配重”,标志着公司产品设计、制造、安装水平上又迈上一个新台阶。
据专家介绍,在水电站改造机组中,转子“零配重”实属罕见、分外难得。为表示对哈电技术和服务质量的认可,国网浙电公司紧水滩水力发电厂特意发来了感谢信,信中说道:“贵公司技术部门制定了细致的转子‘零配重’实施方案,使紧水滩2号机改造动平衡试验一次成功,机组振动,摆度满足长期稳定运行的优良标准。”
紧水滩电厂原设计6台单机容量50兆瓦水轮发电机组,于1987年至1988年相继投运。2005年至今,哈电电机已完成对紧水滩6台机组的水轮机改造和发电机定子增容改造,单机容量增至55兆瓦。此轮改造主要针对发电机转子、轴承及其附属设备,目前已完成2台机组改造。
此次紧水滩2号机组改造历时150天。转子改造是主要项目之一,为切实做好2号机转子改造工作,哈电电机技术人员对首台机组转子改造中遇到的难题深入剖析查找原因,并制定相应解决方案,对其中成功的经验进行总结提炼,成功应用在2号机及后续机组改造中。
相关链接
紧水滩水电站位于浙江省丽水市云和县境内、瓯江的大溪支流龙泉溪上,是瓯江流域龙泉溪梯级开发中最早开发建设的大型电站。电站以发电为主,兼有航运、防洪等综合效益;可担负调峰工作容量23.2万千瓦,备用容量6.8万千瓦,年发电量4.9亿度,年利用小时为1630小时。电站每年向电网系统提供优质峰荷电能,并为周边地区工农业生产用电提供了有力保障。
