国内最大容量发电机整机改造项目首台机组投运

来源: 本站 浏览次数:7029 发布时间:2020-06-02

2020-05-31 20:15:30 来源: 科技日报 作者: 李丽云   通讯员 于玉坤 田昕 董石林


“清江的激流,推动着改造后的首台机组稳定运转,将饱含着‘哈电能量’的清洁电力,源源不断地输送到千家万户……”5月31日4时27分,哈电集团哈尔滨电机厂有限责任公司负责的国内最大容量发电机整机EPC(工程总承包)改造项目——水布垭电站扩修改造工程首台机组,顺利通过72小时试运行,并于当日成功投入商业运行。业主方湖北清江水布垭水力发电厂,在首台机组投运后第一时间向哈电电机发来感谢信。

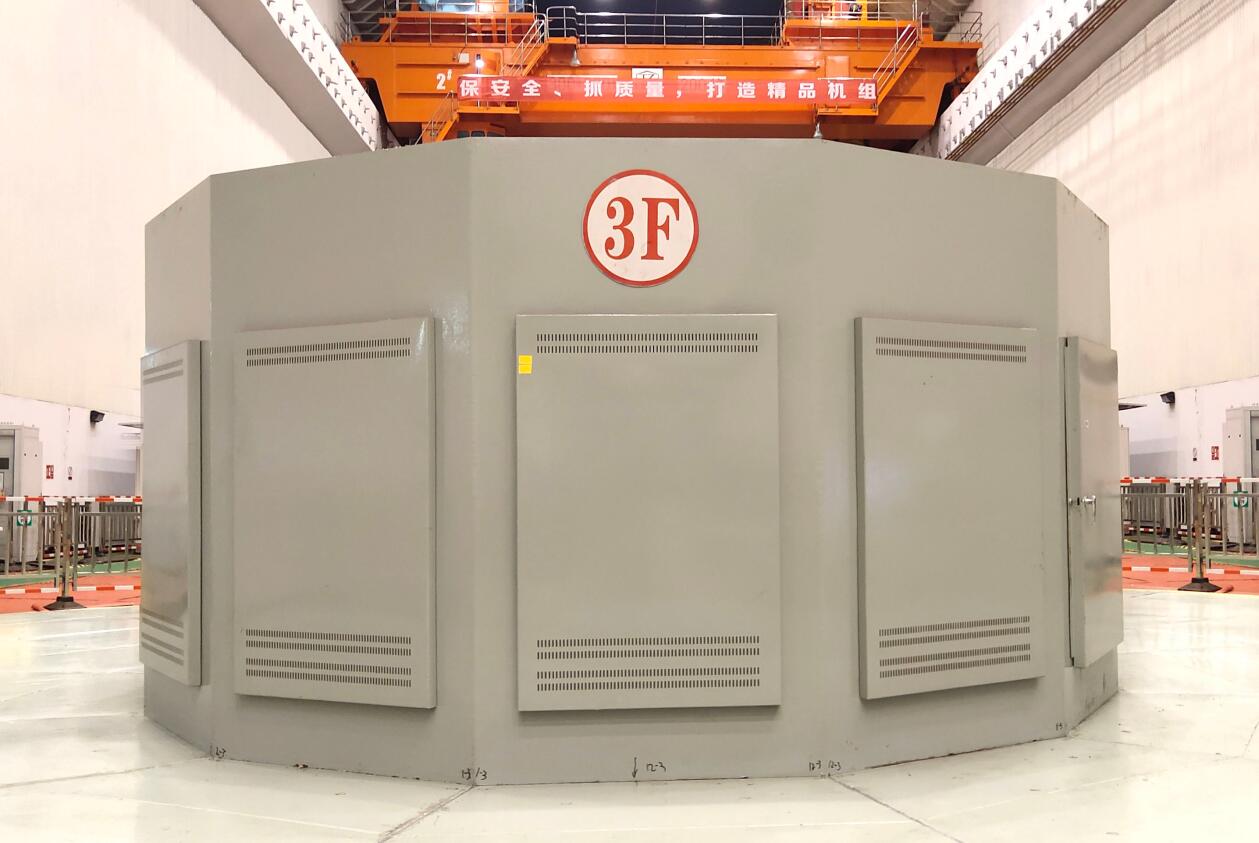

水布垭扩修改造项目首台机组(3号机)成功投入商业运行


哈电电机作为该项扩修改造工程的总包方,凭借“量身定制”的改造方案与过硬的技术实力,自2019年1月30日中标水布垭电站全部4台机组改造合同以来,科研攻关铸精品,精益求精提质量,战“疫”逆行保复工。此工程提升了哈电电机在电站服务及改造市场的行业领军地位。

水布垭电站位于湖北省清江中游的巴东县水布垭镇,电站原装机4台单机容量47.5万千瓦混流式发电机组,于2009年全部投产发电,其发电机非哈电设计制造。为进一步提高设备可靠性,业主决定对电站进行改造。经过激烈竞争,哈电电机于2019年1月30日收到正式通知,成为清江公司水布垭电站扩修改造工程EPC总包方,负责于2023年前陆续完成4台机组扩修改造。

本次发电机改造为目前国内最大容量的发电机整机EPC改造工程,同时也是三峡集团、湖北能源及清江公司2019年度重点项目,工程难度较大。该电站发电机运行至今,存在定子铁心松动、定子线圈绝缘受损接地、转子支架刚度偏弱变形等诸多“疑难杂症”,这进一步提升了改造难度。

从改造合同签订到首台机改造完成投入发电,短短一年多时间,哈电电机完成了技术准备、产品制造、施工安装、设备调试等全部工作。过程中,经过哈电电机相关专家层层把关,产品设计团队针对原设计缺陷,综合业主需求,“量身定制”了详尽的优化方案,有效解决了长时间困扰业主的诸多“疑难杂症”。

新冠疫情发生后,由于电站位于湖北省,处在疫情中心位置,水布垭电站扩修改造工程建设进度受到极大影响。为确保项目进程,从2月中旬开始,哈电电机排除一切困难,多次增派技术人员到现场进行相关指导工作,并成立了现场技术管理团队。技术人员与施工人员始终保持同步作息,使得每一项难题都得到了及时有效的解决。

水布垭电站扩修改造工程首台机组于2019年9月2日正式开工,历经263天不懈奋战,哈电电机于2020年5月21日完成了首台机组的全部安装工作。5月22日,相关试验项目开始进行。5月31日4时27分,水布垭电站扩修改造工程首台机组成功投入商业运行。(受访者供图)
