哈电集团总包国内最大容量发电机整机EPC改造项目首台机组投运

来源: 本站 浏览次数:7206 发布时间:2020-06-17

来源:人民日报客户端黑龙江频道   作者: 张艺开 沈朝辉  发布日期:2020-06-08



5月31日4时27分,哈电集团电机公司负责的国内最大容量发电机整机EPC(工程总承包)改造项目——水布垭电站扩修改造工程首台机组,顺利通过72小时试运行,并于当日成功投入商业运行。

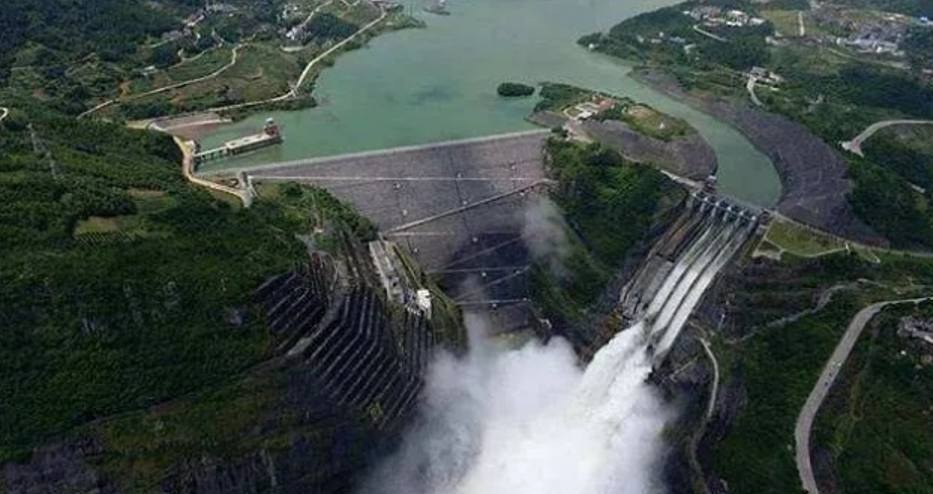

水布垭电站俯瞰图


据了解,本次发电机改造为目前国内最大容量的发电机整机EPC改造工程,同时也是三峡集团、湖北能源及清江公司2019年度重点项目,工程难度较大。该电站发电机运行至今,存在定子铁心松动、定子线圈绝缘受损接地、转子支架刚度偏弱变形等诸多“疑难杂症”,这进一步提升了改造难度。

从改造合同签订到首台机改造完成投入发电,短短一年多的时间,哈电集团电机公司完成了技术准备、产品制造、施工安装、设备调试等全部工作。过程中,经过电机公司相关专家层层把关,产品设计团队针对原设计缺陷,综合业主需求,“量身定制”了详尽的优化方案,有效解决了长时间困扰业主的诸多“疑难杂症”。

其中,“在不更换转子磁轭前提下直接更换转子支架”的改造实施方案,以及“分布式外加泵强迫外循环”的技术改进方案,在国内发电机改造领域均为首次应用。两项创新方案,不仅大大缩短了改造施工周期,而且解决了“老电站无外循环泵组安装空间导致推力瓦温度高”的难题。

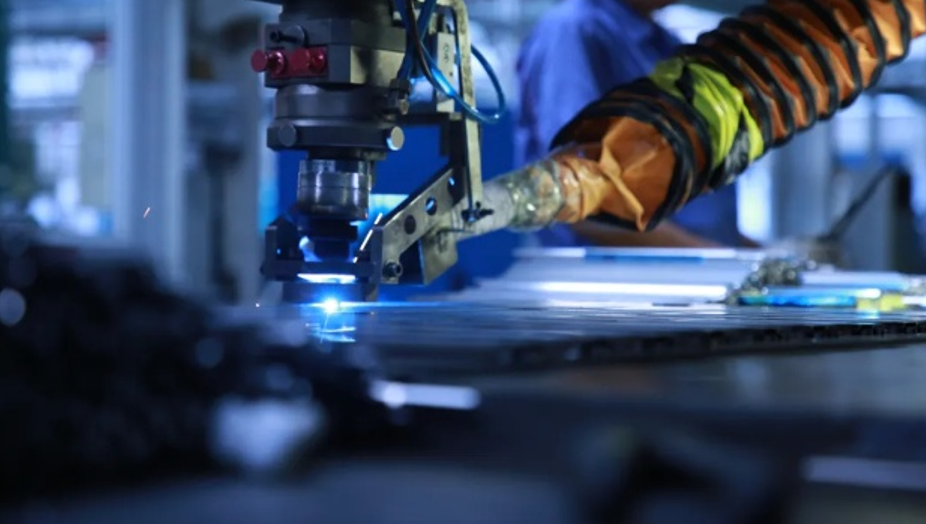

自动化激光点焊机焊接水布垭项目通风槽板


新冠疫情发生后,由于水布垭电站位于湖北省,扩修改造工程建设进度受到了极大影响。为确保项目进程,从2月中旬开始,哈电集团电机公司排除一切困难,多次增派技术人员到现场进行相关指导工作,并成立了现场技术管理团队。来自电机公司产品设计部、制造工艺部、质量检测部、安全环保部、控制设备事业部及水电分厂等多个相关部门的13位技术骨干组成的团队,积极推动了战“疫”复工的各项工作。

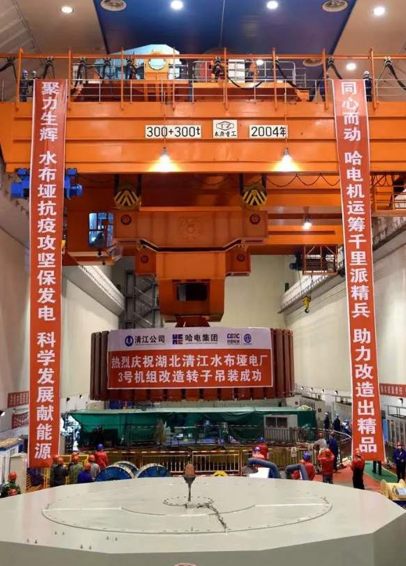

水布垭改造项目首台机组转子吊装现场


4月30日,首台机转子按照预定时间顺利吊入机坑,为首台机组的顺利投产奠定了坚实的基础;5月21日完成了首台机组的全部安装工作,定子改造、转子改造、机组辅助设备、机组盘车等所有验收项目均满足合同要求;5月22日,相关试验项目开始进行。随着无水联动、机组过速,发电机升流、并网负荷调整及甩负荷等14项关键试验的成功通过,经过连续9天的调试运行,所有试验工作顺利完成。试验过程中,机组振动摆度、瓦温及电气性能均满足合同要求。

5月31日4时27分,水布垭电站扩修改造工程首台机组顺利通过72小时试运行,并于当日成功投入商业运行。

清江的激流,推动着改造后的首台机组稳定运转,将饱含着“哈电能量”的清洁电力,源源不断地输送到千家万户……
